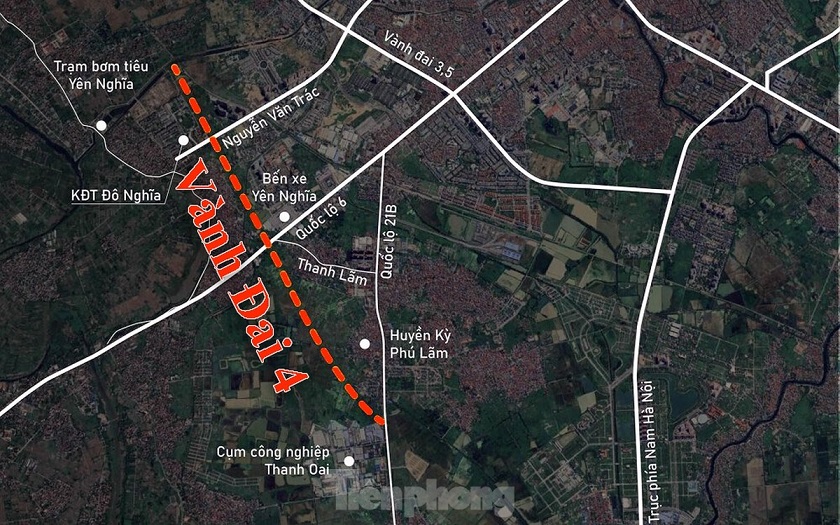

Sơ đồ toàn tuyến Vành đai 4 đoạn qua quận Hà Đông
Dự án đầu tư xây dựng đường Vành đai 4 - Vùng Thủ đô Hà Nội đoạn đi qua quận Hà Đông có chiều dài khoảng 5,5km thuộc địa bàn 4 phường: Phú Lãm, Phú Lương, Đồng Mai và Yên Nghĩa... Dự án có tổng diện tích đất thu hồi phải thực hiện công tác giải phóng mặt bằng (GPMB) theo biên bản bàn giao mốc giới của Sở Tài nguyên và Môi trường (nay là Sở Nông nghiệp và Môi trường) là 685.425,88m2.
Tính đến nay, UBND quận Hà Đông đã thẩm định, phê duyệt phương án bồi thường hỗ trợ đối với diện tích là 66,7 ha đất của 1.665 tổ chức, hộ gia đình nằm trong quy hoạch dự án, tổng số tiền phê duyệt là 778,05 tỷ đồng, đạt tỷ lệ 97,6%.
Về công tác di dời mồ mả, tổng số ngôi mộ phải di chuyển khi thực hiện dự án là 1.583 ngôi mộ, quận đã chỉ đạo di chuyển được 1.578 ngôi mộ và tiểu phát sinh; còn lại 04 ngôi mộ hung táng chưa đủ 03 năm và 01 ngôi mộ vô chủ mới phát sinh trong quá trình chủ đầu tư thi công dự án chưa di chuyển.
Cùng với việc phê duyệt phương án bồi thường, hỗ trợ đất đai, UBND quận Hà Đông đã ban hành các Quyết định số 922, 923, 313 về việc phê duyệt phương án bồi thường, hỗ trợ các hạng mục điện, nước, viễn thông 78,12 tỷ đồng (Trong đó: hạng mục điện là 29,69 tỷ đồng; hạng mục nước là 33,8 tỷ đồng; hạng mục thông tin là 14,63 tỷ đồng).
Đối với hạng mục nước đã tiến hành thi công từ ngày 13/2/2025. Đến nay đã thi công đường ống D90 + D225+D160 tổng cộng 447m (đạt tỷ lệ 12%); dự kiến hoàn thành công trình xong trước ngày 15/5/2025.
Hạng mục viễn thông, đã được thành phố Hà Nội phê duyệt kế hoạch đấu thầu theo Quyết định số 1607/QĐ-UBND ngày 19/3/2025; UBND quận đã chỉ đạo các đơn vị lập hồ sơ mời thầu để đấu thầu lựa chọn đơn vị thi công, dự kiến hoàn thành công tác lựa chọn nhà thầu thi công xong trước ngày 29/4/2025 và hoàn thành công trình trước ngày 30/6/2025.
Riêng hạng mục di chuyển điện, Sở Công Thương có Văn bản số 1150/SCT ngày 14/3/2025 về ý kiến thẩm định điều chỉnh thiết kế xây dựng triển khai sau thiết kế cơ sở hạng mục di chuyển hệ thống điện (điều chỉnh từ cáp đồng sang cáp nhôm và điều chỉnh các chi phí khác), UBND quận đã chỉ đạo các phòng ban, đơn vị thẩm định lại theo phương án điều chỉnh.
Tuy nhiên, trong quá trình thực hiện dự án, quận Hà Đông còn gặp một số khó khăn về công tác xác định giá đất trong quá trình thực hiện và xây dựng phương án bồi thường, hỗ trợ & tái định cư đối với diện tích đất còn lại sau khi Luật Đất đai 2024 có hiệu lực; khó khăn do chưa có quy định cụ thể về thời gian hỗ trợ tạm cư trong khi chờ bố trí tái định cư...
Nhằm đẩy nhanh tiến độ thực hiện dự án, trong thời gian tới, UBND quận Hà Đông tiếp tục chỉ đạo các phòng, ban, UBND các phường tập trung triển khai công việc theo chức năng, nhiệm vụ. Trong đó, quận sẽ quyết liệt chỉ đạo phường Yên Nghĩa tăng cường tuyên truyền, vận động di chuyển 04 ngôi mộ hung táng. Hội đồng thẩm định giá đất quận xác định giá đất cụ thể đối với các loại đất: nông nghiệp, phi nông nghiệp để làm cơ sở xây dựng phương án bồi thường hỗ trợ. Tiếp tục thực hiện công tác GPMB đối với các trường hợp còn lại theo quy định. Đồng thời tiếp tục chỉ đạo công tác tuyên truyền vận động trong nhân dân, đối với các trường hợp cố tình không nhận tiền và bàn giao mặt bằng, song song với công tác vận động, thuyết phục quận sẽ tiến hành lập biên bản, ban hành quyết định cưỡng chế và tổ chức cưỡng chế thu hồi đất theo quy định.
Dự án đường Vành đai 4 - Vùng Thủ đô có tổng chiều dài gần 113km, đi qua 3 tỉnh, thành phố, gồm thành phố Hà Nội (58km), Hưng Yên (19,3km), Bắc Ninh (36,2km). Thành phố Hà Nội đặt mục tiêu hoàn thành đường song hành Vành đai 4 dài khoảng 58km, 6 làn xe vào quý IV/2025. Tuyến đường Vành đai 4 kỳ vọng giúp quận Hà Đông tăng cường khả năng kết nối, tạo động lực, tác động lan tỏa liên vùng, nâng bước đột phá trong phát triển kinh tế - xã hội, đảm bảo an ninh quốc phòng của quận.
